紫铜带止水片作为水利工程、地下管廊等防渗体系的核心组件,其安装质量直接影响结构防水效果。本文基于行业规范及工程实践,系统解析紫铜带止水片的标准化安装流程与技术要点。
一、前期准备与材料验收
材料检测
入场前需核查材质报告(TU1/TU2紫铜纯度≥99.9%)、厚度公差(±0.05mm)及表面状态(无氧化层、裂纹)。建议使用测厚仪抽检铜带厚度,目视检查每卷展开3m内无瑕疵。
工器具配置
专用切割台(含角度定位器)、液压弯折机(R角≥3倍带厚)、氩弧焊机(配备铈钨极)、真空检漏仪等设备需提前校准。操作人员需佩戴铜合金专用焊接面罩(遮光号≥12#)。

二、基面处理技术规范
混凝土接缝处理
采用金刚石磨片对基面进行拉毛处理(粗糙度Ra≥50μm),重点清除脱模剂残留。处理后基面含水率需≤8%(速测仪检测),必要时使用丙烷喷枪进行干燥。
预埋定位
三维放线误差控制在±2mm内,预埋段外露长度应为设计值的1.2倍(预留收缩余量)。采用化学植筋法固定时,应选用铜基结构胶,固化时间≥24h(25℃环境)。
三、成型与焊接工艺
冷加工成型
弯折作业需遵循"三次成型法":首次弯折30°,二次至60°,三次至90°,每次间隔≥10分钟消除内应力。异形接头建议采用3D扫描逆向建模,数控机床精确成型。
气体保护焊接
采用ERCuSi-A焊丝(φ1.2mm),氩气纯度≥99.99%,流量12-15L/min。焊接电流控制:平焊位80-100A,立焊位60-80A。焊缝熔深需达到母材厚度的2/3,焊后采用铜丝轮抛光处理。
四、密闭性检测方案
双通道检测法
初检采用着色渗透检测(停留时间≥15min),复检使用0.15MPa气压测试(保压30min压降≤5%)。重点检测T型接头、转角过渡区等应力集中部位。
电化学防护
安装完成后涂刷BTA苯并三氮唑缓蚀剂(浓度1.5%-2%),与混凝土接触面应设置EPDM橡胶隔垫,避免碱骨料反应。
五、特殊工况应对措施
低温施工
环境温度<5℃时,需搭建保温棚(维持15-25℃),焊前预热至80-100℃。焊后采用石棉毡缓冷,冷却速率≤10℃/min。
动水环境安装
采用速凝型水下环氧树脂临时固定,配合导流罩实现干法施工。焊接部位需预置引流管,待主体焊缝完成后封闭。
通过过程量化控制(参见表1),可实现止水体系渗透系数≤1×10⁻¹¹cm/s。建议配合BIM技术进行安装模拟,提前优化节点构造,确保防渗体系全寿命周期可靠性。

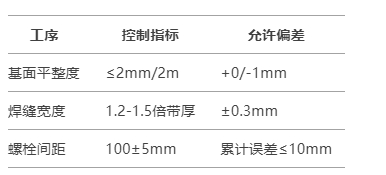

表1 关键工艺参数控制表

通过标准化作业流程,可显著降低渗漏风险,使止水系统服役寿命更长。
